Ein mittelständischer Industriebetrieb in Bayern plant eine neue Produktionslinie. Der zusätzliche Strombedarf beträgt 1,5 MW. Im ersten Gespräch mit dem Verteilnetzbetreiber landet das Anschlussangebot auf dem Tisch: rund 190.000 € Baukostenzuschuss zusätzlich zu den individuellen Anschlusskosten für Trafostation und Leitungen. Die Geschäftsführung ist überrascht, kannte den Begriff bisher nur vage. Solche Situationen sind 2026 die Regel, nicht die Ausnahme.
Der Baukostenzuschuss ist eine der unterschätzten Kostenpositionen jeder gewerblichen Investition mit höherem Strombedarf. Er trifft Produktionserweiterungen ebenso wie neue Batteriespeicher, Schnellladeparks oder größere Wärmepumpen. Seit dem BNetzA-Positionspapier vom 20.11.2024 ist die Berechnung weitgehend vereinheitlicht, aber die Praxisrelevanz steigt: Steigende Leistungspreise und die regulatorische Klarstellung zu Batteriespeichern durch den BGH am 15.07.2025 haben die typischen BKZ-Beträge in den vergangenen zwei Jahren spürbar erhöht.
Dieser Artikel erklärt, was der BKZ ist, wie er konkret berechnet wird, wann er fällig wird und welche Hebel Unternehmen einsetzen können, um ihn zu reduzieren oder ganz zu vermeiden.
Was ist der Baukostenzuschuss?
Der Baukostenzuschuss ist ein einmaliger pauschalierter Beitrag, den ein Anschlussnehmer für die Mitbenutzung der vorgelagerten Netzinfrastruktur an den Netzbetreiber zahlt. Die ökonomische Logik beruht auf dem Cost-by-Cause-Prinzip: Wer neue Kapazität in Anspruch nimmt, leistet einen anteiligen Beitrag zu den Kosten, die er im Netz verursacht. Andernfalls würden Bestandskunden den Zubau Einzelner finanzieren.
Der BKZ ist von zwei anderen Kosten abzugrenzen, die im Zusammenhang mit einem Netzanschluss anfallen. Die Netzanschlusskosten im engeren Sinn sind die individuell zurechenbaren Kosten der Anschlussleitung, der Trafostation und der Übergabeschaltanlage. Sie werden separat in Rechnung gestellt. Die laufenden Netzentgelte sind die jährliche Nutzungsabgabe, bestehend aus Leistungspreis in €/kW und Arbeitspreis in ct/kWh. Der BKZ liegt dazwischen: einmalig wie die Anschlusskosten, aber pauschaliert wie die Netzentgelte.

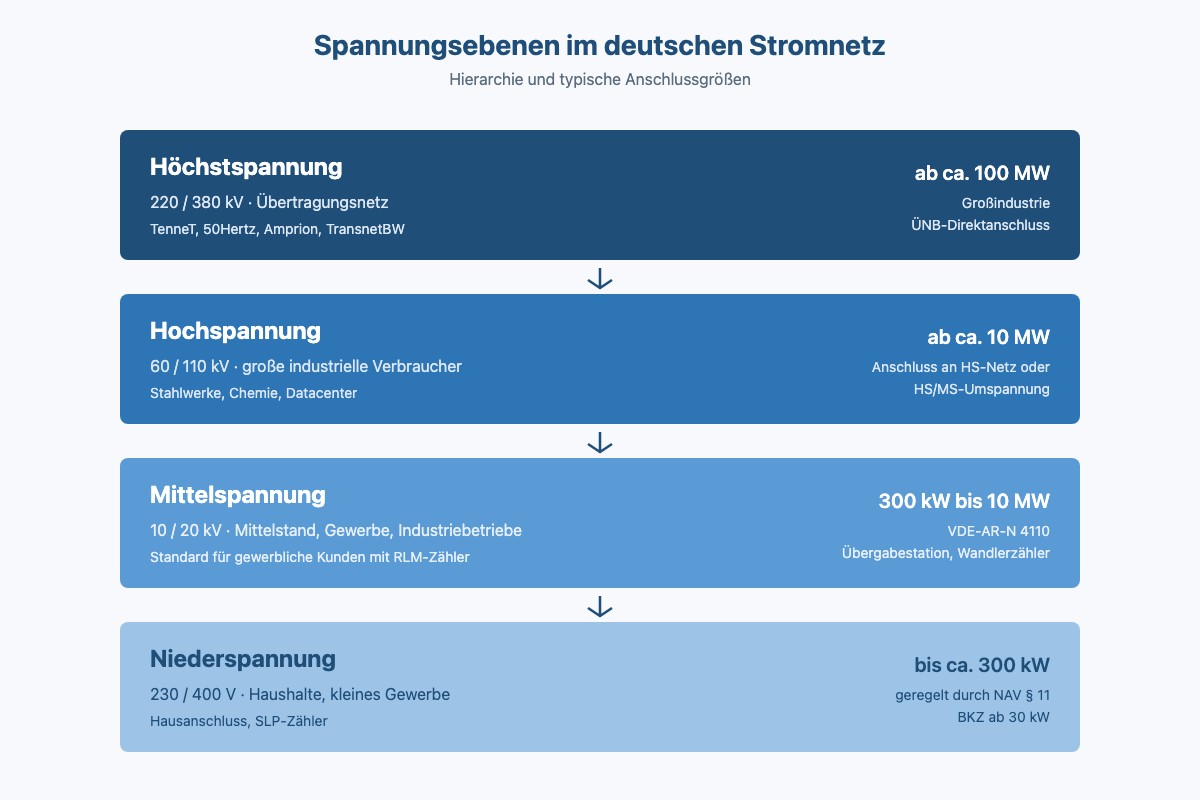

Die Rechtsgrundlage für die Niederspannung ist § 11 NAV mit einer Erhebungsschwelle von 30 kW und einer Deckelung bei 50 Prozent der ansatzfähigen Kosten. Für Mittel- und Hochspannung gilt § 17 EnWG, ergänzt durch das BNetzA-Positionspapier vom 20.11.2024, das die Berechnungsmethodik bundesweit vereinheitlicht.
Ein häufiger Irrtum ist die Verwechslung mit dem Aktenzeichen BK6-22-300. Dieses Verfahren betrifft § 14a EnWG für steuerbare Verbraucher wie Wallboxen oder Wärmepumpen in der Niederspannung, nicht den BKZ für Gewerbe und Industrie. Wer mit diesem Aktenzeichen argumentiert, redet vom falschen Verfahren (BNetzA, Beschlusskammer 6, Festlegung vom 27.11.2023).
Wie wird der BKZ berechnet?

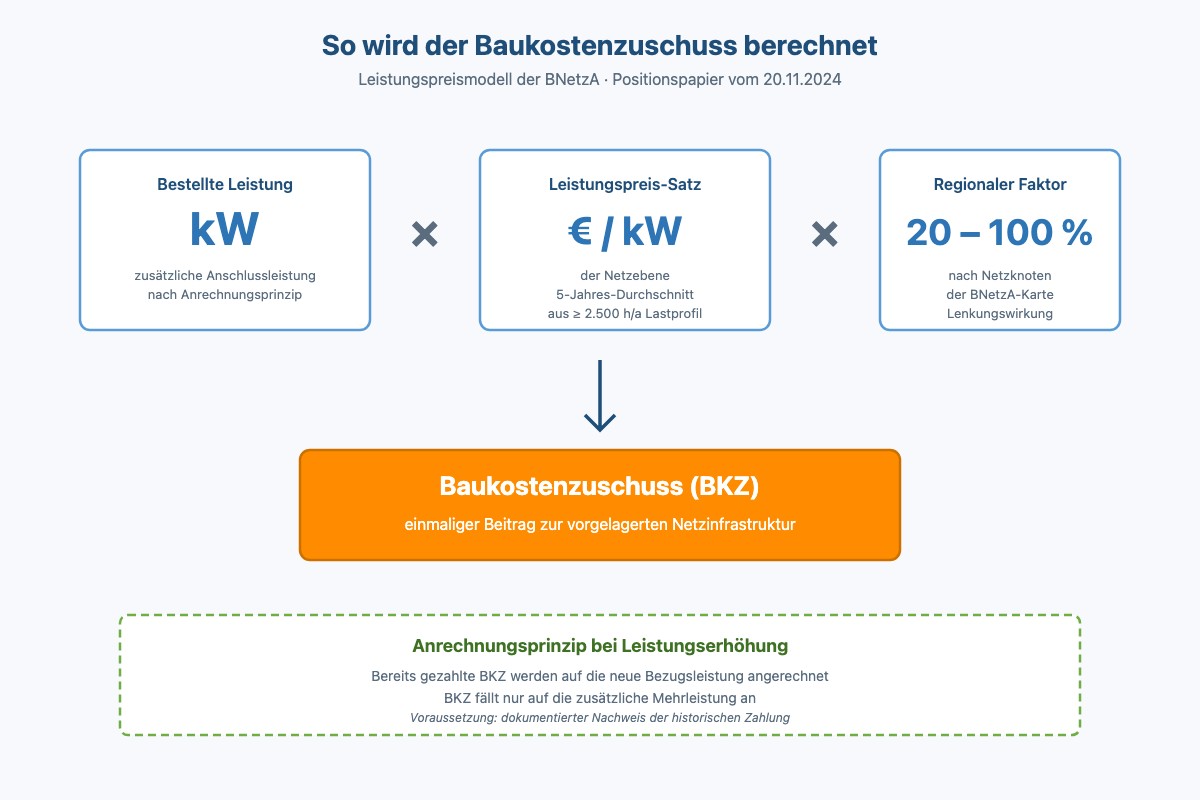

Die Berechnung erfolgt nach dem Leistungspreismodell der BNetzA. Die Formel ist einfach, die Tücken liegen im Detail. Der BKZ ergibt sich aus der bestellten Anschlussleistung in kW, multipliziert mit dem Leistungspreis-Satz der jeweiligen Netzebene in €/kW, ergänzt durch einen regionalen Faktor zwischen 20 und 100 Prozent.
Der Leistungspreis-Satz stammt aus dem genehmigten Netzentgelt-Preisblatt des Verteilnetzbetreibers für Lastprofile mit mindestens 2.500 Vollbenutzungsstunden pro Jahr. Seit dem Positionspapier vom 20.11.2024 verbindlich als Fünfjahresdurchschnitt, was die Volatilität glättet und Planungssicherheit erhöht (BNetzA-Positionspapier vom 20.11.2024).
Der regionale Faktor wird aus einer von der BNetzA veröffentlichten Karte abgeleitet und differenziert nach Netzknotenpunkten. Ziel ist eine räumliche Lenkungswirkung in netzdienliche Regionen, also dorthin, wo Kapazität vorhanden ist und Netzausbau vermieden werden kann.
Die folgende Tabelle zeigt aktuelle Sätze aus realen Preisblättern 2025/2026.
| Netzbetreiber | Jahr | Netzebene | Satz |
|---|---|---|---|
| Bayernwerk Netz | 2025 | Mittelspannung | ca. 125 €/kW |
| Städt. Werke Netz+Service Kassel | 2026 | Mittelspannung | ca. 163 €/kW |
| Stadtwerke Uelzen | 2025 | Mittelspannung | ca. 105 €/kW |
| Westnetz | 2026 | Hochspannung | ca. 88 €/kVA |
| Westnetz | 2026 | HS/MS-Umspannung | ca. 89 €/kVA |
Quelle: BKZ-Preisblätter der jeweiligen Netzbetreiber. Stand: Mai 2026.
Eine realistische Bandbreite für Mittelspannung liegt zwischen 80 und 170 €/kW. Für Hochspannung typisch zwischen 40 und 90 €/kW. Konkretes Beispiel: Eine Produktionserweiterung mit 2 MW Mehrleistung bei einem mittleren Mittelspannungs-Satz von 120 €/kW ergibt einen BKZ von 240.000 €, hinzu kommen 200.000 bis 1.000.000 € für individuelle Anschlusskosten je nach Trasse.
Wann wird der BKZ fällig?
Vier Situationen lösen den BKZ aus. Der Neuanschluss an Mittel- oder Hochspannung führt zur BKZ-Erhebung auf die vereinbarte Bezugsleistung. Die Leistungserhöhung über bereits BKZ-pflichtig gezahlter Leistung ist der häufigste Praxisfall, und hier greift das wichtige Anrechnungsprinzip: Nur die Differenz wird BKZ-pflichtig, der historische Beitrag wird angerechnet. Der Netzebenenwechsel, etwa von Niederspannung in Mittelspannung, führt zur Neuberechnung auf der neuen Ebene, der alte BKZ verfällt grundsätzlich. Die Wiederzuschaltung nach längerer Stilllegung kann ebenfalls BKZ-pflichtig sein.
Was den BKZ nicht auslöst, ist die reine Erhöhung der tatsächlich abgerufenen Leistung innerhalb der vereinbarten Bezugsleistung. Wer 1 MW vereinbart hat und drei Jahre lang nur 600 kW abruft, dann auf 950 kW geht, zahlt keinen neuen BKZ, sondern lediglich entsprechend höhere laufende Netzentgelte über den Leistungspreis.
Die Anrechnung früherer BKZ-Zahlungen ist für Bestandsunternehmen ein erheblicher Hebel. Voraussetzung ist die ungebrochene Vertragskontinuität am selben Verknüpfungspunkt und der dokumentierte Nachweis der früheren Zahlung. Bei sehr alten Anschlüssen oder nach Unternehmensübernahmen kann genau das ein Problem werden. Empfehlung: Anschlussverträge und BKZ-Belege werden bei jeder Investition dauerhaft archiviert und bei einer M&A-Transaktion in der Übergabedokumentation explizit ausgewiesen.
Eine regulatorische Bewegung ist auf der Agenda: Die BNetzA hat 2025 und 2026 Use-it-or-lose-it-Mechanismen für dauerhaft ungenutzte Anschlusskapazität diskutiert. Aktuell betrifft das primär Erzeugungs- und Speicherprojekte, eine Übertragung auf Letztverbraucher ist regulatorisch vorgezeichnet (BNetzA-Orientierungspunkte vom 16.01.2026, AgNes-Verfahren GBK-25-01-1#3).
Welche Wartezeiten sind realistisch?

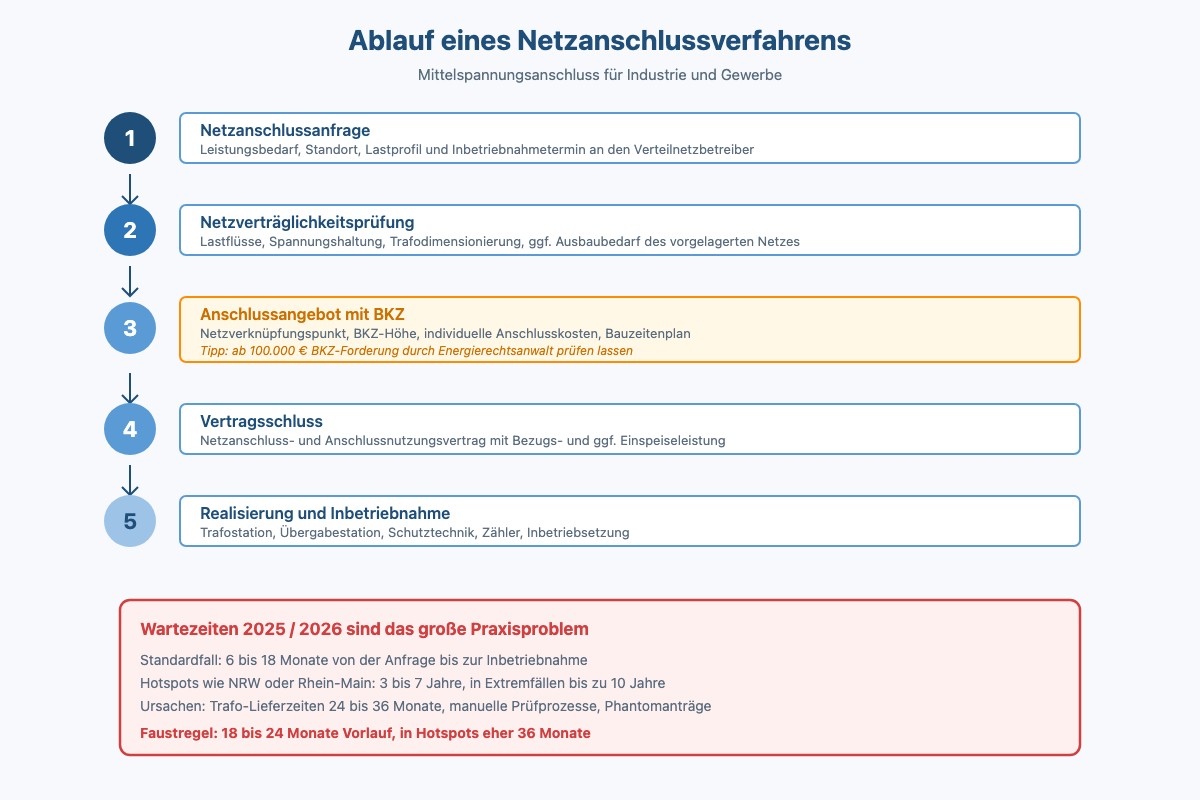

Wartezeiten sind 2025 und 2026 das größte Praxisproblem. Im Standardfall ist mit sechs bis 18 Monaten zwischen Anschlussanfrage und Inbetriebnahme zu rechnen, bei Netzausbaubedarf deutlich länger. In Hotspots wie Nordrhein-Westfalen oder dem Rhein-Main-Gebiet sind drei bis sieben Jahre dokumentiert, in Einzelfällen bis zu zehn Jahre.
Die Hauptursachen sind technisch und organisatorisch. Transformatoren haben Lieferzeiten von 24 bis 36 Monaten, Prüfprozesse bei vielen Verteilnetzbetreibern sind noch teilweise manuell, und Phantomanträge spekulativer Speicher- und Datacenter-Projekte blockieren Netzknoten ohne tatsächliche Realisierung. EWE Netz hat ab dem 01.04.2026 einen Performance Bond von 1.500 €/MW eingeführt, um diesen Effekt zu reduzieren (EWE Netz, Geschäftskundenrichtlinien 2026).
Die praktische Konsequenz ist eindeutig: Wer 2030 produzieren will, sollte 2026 mit der Anschlussplanung beginnen. Die Anschlussfrage ist heute oft der kritische Pfad in Investitionsprojekten, nicht die Maschine selbst. Eine Faustregel sind 18 bis 24 Monate Vorlauf für Standardregionen und 36 Monate in Hotspots.
Sonderfall Batteriespeicher
Batteriespeicher sind regulatorisch das dynamischste Kapitel im Netzanschlussrecht. Vier Punkte sind 2026 entscheidend.
Erstens hat der Bundesgerichtshof mit Beschluss vom 15.07.2025 (Aktenzeichen EnVR 1/24) das Leistungspreismodell für netzgekoppelte Batteriespeicher als zulässig bestätigt (BGH-Pressemitteilung 129/2025). Die Begründung: Während des Ladens nimmt der Speicher dieselbe Netzdimensionierung in Anspruch wie ein normaler Letztverbraucher. Konsequenz: Die Ladeleistung wird voll als zusätzliche Bezugsleistung gewertet. Bei einem bestehenden 1 MW Anschluss plus 2 MW Speicher steigt die formale Anschlussleistung auf 3 MW, der BKZ wird auf die Differenz von 2 MW erhoben.
Zweitens findet eine Saldierung zwischen Ladeleistung und Entladeleistung beim BKZ nicht statt. Die BNetzA hat das im Positionspapier vom 20.11.2024 klargestellt. Branchenverbände wie BVES und BSW kritisieren das, weil ein netzdienlich betriebener Speicher die Netzbelastung im Saldo reduzieren kann. Eine eigenständige Speicherkategorie wird gefordert, ist aber bislang nicht umgesetzt.
Drittens gilt das Speicherprivileg nach § 118 Abs. 6 EnWG: Neu errichtete Stromspeicher sind für 20 Jahre ab Inbetriebnahme von den laufenden Netzentgelten befreit, wenn sie bis zum 04.08.2029 in Betrieb gehen (EnWG-Novelle Ende 2025). Die Befreiung wirkt auf die laufenden Netzentgelte, nicht auf den BKZ. Über die Lebensdauer eines Speichers macht das einen erheblichen Unterschied in der Wirtschaftlichkeitsrechnung.
Viertens ist das AgNes-Verfahren der BNetzA zur Neugestaltung der Speichernetzentgelte aktuell in Konsultation. Der erste Festlegungsentwurf wird Mitte 2026 erwartet (BNetzA, GBK-25-01-1#3). Wesentliches Ergebnis des Sachstandspapiers vom 16.01.2026: Eine Vollbefreiung von Netzentgelten ist nach EU-Recht nicht haltbar. Geplant ist eine Saldierung der Energiemengen, sodass der Arbeitspreis nur auf die Speicherverluste anfällt.
Für die Speicher-Wirtschaftlichkeit relevant: Flexible Connection Agreements (FCA), bei denen sich der Speicherbetreiber zur Abregelung in Engpasssituationen verpflichtet, können den BKZ um bis zu 70 Prozent senken. § 19 Abs. 2 StromNEV reduziert hingegen nur laufende Netzentgelte, nicht den BKZ.
Bezugs- und Einspeiseleistung: Zwei getrennte Konzepte
Jeder gewerbliche Netzanschluss in Mittel- oder Hochspannung hat zwei vertraglich getrennte Größen. Die Bezugsleistung (in Verträgen oft als P_AV,B bezeichnet) ist die vereinbarte Leistung, die der Kunde aus dem Netz beziehen darf. Die Einspeiseleistung (P_AV,E) ist die vereinbarte Leistung in umgekehrter Richtung. Beide werden im Netzanschlussvertrag separat vereinbart, die VDE-AR-N 4110 für Mittelspannung verlangt das explizit (VDE-FNN, Anwendungsregel VDE-AR-N 4110).
Eine automatische Saldierung am bidirektionalen Anschluss findet nicht statt. Wer 1 MW Bezugsleistung hat und 1 MW PV einspeisen will, hat damit nicht automatisch das Recht zur Einspeisung. Beide Richtungen brauchen ihre eigene vertragliche Zusage.
Beim BKZ gibt es einen entscheidenden Unterschied zwischen EEG- und Nicht-EEG-Einspeisern. § 17 EEG verpflichtet den Netzbetreiber, alle Kosten der Optimierung, Verstärkung und des Netzausbaus jenseits des Netzverknüpfungspunkts zu tragen (EEG 2023, § 17). Daraus folgt eindeutig: Für EEG-Einspeiser wie PV, Wind oder Biogas darf kein BKZ erhoben werden. Eine 1-MW-PV-Freiflächenanlage löst keinen BKZ aus, lediglich die individuellen Anschlusskosten von 50.000 bis 300.000 € je nach Entfernung zum Netzverknüpfungspunkt.
Bei nicht-EEG-Einspeisern wie BHKW außerhalb des KWKG-Vorrangs, Batteriespeichern oder konventionellen Kraftwerken gilt § 17 EnWG. Hier ist ein BKZ zulässig, und genau das ist die Konstellation, in der der BGH 2025 zugunsten der Netzbetreiber entschieden hat.
Aktuell relevant ist auch das Solarspitzen-Gesetz vom 25.02.2025. Neue PV-Anlagen ohne Smart-Meter-Gateway dürfen nur noch 60 Prozent ihrer Nennleistung einspeisen, und es gibt keine EEG-Vergütung mehr in Stunden mit negativen Strompreisen. Das strikte Ausschließlichkeitsprinzip für Speicher wurde aufgeweicht, was Multi-Use-Konzepte deutlich vereinfacht (Bundesgesetzblatt, Solarspitzen-Gesetz vom 25.02.2025).
Was wenn die Erhöhung zu teuer wird?
Wenn das BKZ-Angebot in der Größenordnung von mehreren hunderttausend Euro liegt, lohnt der Blick auf Alternativen. Eine Anschlusserhöhung ist nicht die einzige Antwort auf wachsenden Strombedarf, oft gibt es wirtschaftlich attraktivere Hebel.
- 1
Lastmanagement und Spitzenkappung
Realistisch sind Spitzenreduktionen von 10 bis 30 Prozent durch intelligente Lastverschiebung in lastschwächere Zeiten. Das genügt häufig, um eine Anschlusserhöhung ganz zu vermeiden. Ein Lastmanagement amortisiert sich oft binnen 12 bis 18 Monaten.
- 2
Batteriespeicher hinter dem Zähler
Spitzenkappungen von 30 bis 60 Prozent sind mit Speichern möglich, die als Peak-Shaving-System hinter dem Zähler arbeiten. Ein Speicher kann sich allein über die Vermeidung einer Anschlusserhöhung amortisieren, auch ohne weitere Mehrerlöse aus Direktvermarktung.
- 3
§ 19 StromNEV
Die atypische Netznutzung nach § 19 Abs. 2 Satz 1 StromNEV kann die laufenden Netzentgelte um bis zu 80 Prozent reduzieren, wenn die Last dauerhaft prognostizierbar aus den Hochlastzeitfenstern verschoben wird. Für stromintensive Letztverbraucher ab 7.000 Vollbenutzungsstunden und 10 GWh Jahresarbeit gibt es nach § 19 Abs. 2 Satz 2 StromNEV individuelle Netzentgelte.
- 4
Flexible Connection Agreement (FCA)
Vereinbarung mit dem Netzbetreiber, dass der Anschluss in seltenen Engpasssituationen abgeregelt werden darf. BKZ-Reduktion um bis zu 70 Prozent möglich, EWE Netz und einige andere Verteilnetzbetreiber bieten das aktiv an.
- 5
Eigenerzeugung mit PV und Speicher
Eine eigene PV-Anlage in Kombination mit einem Speicher reduziert sowohl die Lastspitze als auch die Jahresarbeit aus dem Netz. Bei guter Auslegung lässt sich eine Anschlusserhöhung oft vermeiden, gleichzeitig sinken die laufenden Strombezugskosten.
Was bedeutet das für Solarteure? Wer Gewerbekunden mit größeren PV-Projekten und Speichern berät, hat in der Vermeidung einer BKZ-Erhöhung ein starkes Verkaufsargument. Ein 1-MW-Speicher kann beim Industriekunden eine BKZ-Erhöhung von 150.000 € einsparen und sich allein darüber rechnen, bevor Eigenverbrauch, Peak-Shaving am Netzentgelt und Direktvermarktung überhaupt mitgerechnet werden. Diese Argumentation sollte im Gewerbekunden-Vertrieb 2026 zum Standard gehören.
Wie cleverwatt unterstützt
cleverwatt begleitet Unternehmen end-to-end bei Anschluss- und Speicherprojekten. Wir prüfen Ihr BKZ-Angebot gegen die aktuellen Preisblätter, die BNetzA-Methodik und die Anrechnungsfähigkeit früherer Zahlungen. Bei Forderungen ab 100.000 € arbeiten wir mit spezialisierten Energierechtskanzleien zusammen, sodass diskussionswürdige Positionen rechtssicher verhandelt werden können.
Darüber hinaus entwickeln wir die wirtschaftlich sinnvollste Anschluss- und Flexibilitätsstrategie für Ihren Standort. Das umfasst die Lastganganalyse, die Dimensionierung von Speicher oder Lastmanagement zur Vermeidung der Anschlusserhöhung, die Beantragung von § 19 StromNEV und die Auslegung von Flexible Connection Agreements mit dem Netzbetreiber. Für Speicherprojekte begleiten wir den gesamten Prozess von der Wirtschaftlichkeitsanalyse über die Netzanschlussanfrage bis zur Inbetriebnahme und dem laufenden Betrieb mit cleverEMS.
Fazit
Der Baukostenzuschuss ist eine der zentralen Kostenpositionen jeder gewerblichen Investition mit höherem Strombedarf. Mit typischen Sätzen von 80 bis 170 €/kW in Mittelspannung erreichen schon mittelgroße Anschlusserhöhungen sechsstellige Beträge. Wer das BKZ-Angebot des Netzbetreibers ungeprüft akzeptiert, lässt regelmäßig fünf- bis sechsstellige Beträge auf dem Tisch liegen.
Die wirkungsvollste Strategie ist die Kombination aus genauer Prüfung des Angebots, Anrechnung früherer Zahlungen und der ehrlichen Frage, ob die Anschlusserhöhung überhaupt nötig ist oder ob Lastmanagement, Eigenerzeugung und Flexibilitätsverträge denselben Zweck zu deutlich besseren Konditionen erfüllen. Wer 2030 produzieren will, sollte 2026 mit der Planung beginnen, denn die Wartezeiten sind heute der wirkliche Engpass.
